Стандарт MRPII. Оглавление Введение Состав систем класса MRPII Механизм работы MRPII-системы Планирование потребностей в материалахПланирование потребностей в производственных мощностях Эволюция стандартов планирования Заключение Часть 1. Обзор основных принципов работы систем класса MRPII Введение В конце 60-х годов, в связи с бурным развитием вычислительной техники, ее возможности перестали быть востребуемыми только отдельными наукоёмкими отраслями, компьютерные системы прочно входили в повседневную деловую жизнь. Повсюду начались активные попытки оптимальной автоматизации и информатизации бизнеса, создавались новые концепции управления и совершенствовались уже существующие. Основными целями автоматизации производственных компаний являлись: точный расчет актуальной себестоимости продукции, ее анализ, понижение затрат в процессе производства и повышение производительности в целом, благодаря эффективному планированию производственных мощностей и ресурсов. Результатом оптимизации этих параметров являлись понижение конечной цены готовых изделий и повышение общей производительности, что соответственно немедленно отражалось на конкурентноспособности и рентабельности компании. В результате поиска решений в области автоматизации производственных систем родилась парадигма планирования потребностей в материалах (MRP). По сути, MRP-методология представляет собой алгоритм оптимального управления заказами на готовую продукцию, производством и запасами сырья и материалов, реализуемый с помощью компьютерной системы. Другими словами, MRP система позволяла оптимально загружать производственные мощности, и при этом закупать именно столько материалов и сырья, сколько необходимо для выполнения текущего плана заказов и именно столько, сколько возможно обработать за соответствующий цикл производства. Тем самым планирование текущей потребности в материалах позволяло разгрузить склады как и сырья и комплектующих (сырье и комплектующие закупались ровно в том объеме, который можно обработать за один производственный цикл и поступались прямо в производственные цеха), так и склады готовой продукции (производство шло в строгом соответствии с принятым планом заказов, и продукция, относящаяся к текущему заказу, должна быть произведена ровно к сроку его исполнения (отгрузки)). Собственно методология MRP является реализацией двух известных принципов JIT (Just In Time - Вовремя заказать) и KanBan (Вовремя произвести). Разумеется, идеальная реализация концепции MRP невыполнима в реальной жизни. Например, из-за возможности срыва сроков поставок по различным причинам и последующей остановки производства в результате этого. Поэтому в жизненных реализациях MRP-систем на каждый случай предусмотрен заранее определенный страховой запас сырья и комплектующих (safety stock), объем которого определяется компетентным руководством компании. После появления концепции MRP, казалось бы, все основные проблемы производства были решены, активно создавались и продавались компьютерные программы, реализующие ее нехитрые принципы. Однако в процессе дальнейшего анализа существующей ситуации в мировом бизнесе и ее развития, выяснилось, что всю большую составляющую себестоимости продукции занимают затраты, напрямую не связанные с процессом и объемом производства. В связи с растущей от года к году конкуренцией, конечные потребители продукции становятся все более "избалованными", ощутимо увеличиваются затраты на рекламу и маркетинг, уменьшается жизненный цикл изделий. Всё это требует пересмотрения взглядов на планирование коммерческой деятельности. Отныне нужно не "что-то производить и стараться потом продать", а "стараться производить, то, что продается". Таким образом, маркетинг и планирование продаж должны быть непосредственно связаны с планированием производства. Исходя из этих предпосылок, и зародилась новая концепция корпоративного планиров ания. Кон цепция MRPII. Состав систем класса MRPII (Manufacturing Resource Planning) Очевидно, на любом производственном предприятии существует набор стандартных принципов планирования, контроля и управления функциональными элементами. Такими элементами являются производственные цеха, функциональные отделы, аппарат руководства и т.д. Давайте на основании этих принципов, попытаемся создать замкнутую логическую систему, которая позволяет отвечать на следующие тривиальные вопросы: · Что мы собираемся производить? · Что для этого нужно? · Что мы имеем в данный момент? · Что мы должны получить в итоге? Эти, на первый взгляд простые вопросы всегда должны иметь ясные ответы для руководящего состава любого коммерческого (производственного и непроизводственного) предприятия. Одной из основ эффективной деятельности любого предприятия является правильно поставленная система планирования. Собственно, она и призвана содействовать ответам на эти вопросы. Эта система планирования должна чётко отвечать на вопрос: "Что нам конкретно нужно в тот или иной момент времени в будущем?". Для этого она должна планировать потребности в материале, производственные мощности, финансовые потоки, складские помещения и т.д., принимая во внимание текущий план производства продукции (или услуг - здесь и далее) на предприятии. Назовем такую систему системой планирования ресурсов предприятия, или же MRPII-системой (Manufacturing Resource Planning System. Окончание аббревиатуры - римская цифра "II" не несет никакого лексического смысла, впрочем, ниже мы объясним историю возникновения этого окончания) Таким образом, MRPII-система должна состоять из следующих функциональных модулей: 1. Планирование развития бизнеса (Составление и корректировка бизнес-плана) 2. Планирование деятельности предприятия 3. Планирование продаж 4. Планирование потребностей в сырье и материалах 5. Планирование производственных мощностей 6. Планирование закупок 7. Выполнение плана производственных мощностей 8. Выполнение плана потребности в материалах 9. Осуществление обратной связи Схематический план работы MRPII-системы можно отобразить следующей диаграммой:
Рисунок 1. Схематический план работы MRPII-системы
Рисунок 8. Пример списка операций Как видно из таблицы, приведенный список определяет приоритет выполнения операций. Например, запоздавший по каким-то причинам производственный заказ от 20.05, был поставлен MRPII-системой в очередь первым. И наоборот, заказ от 26.05.99 имеет минимальный приоритет. Сразу стоит отметить, что список операций НЕ является суточным планом (это очевидно хотя бы из того, что суммарное количество часов превышает 24), а является лишь законом для мастера, определяющим последовательность и содержание производственных операций. Обратная связь (feedback) и её роль в MRPII-системе Чрезвычайно важно обратить внимание на функции обратной связи (feedback) в MRPII-системе. Например, если Поставщики не способны поставить материалы-комплектующие в оговоренные сроки, они должны послать отчет о задержках сразу, как только они узнают о существовании этой проблемы. Обычно, стандартная компания имеет большое количество просроченных заказов с поставщиками. Но, как правило, даты этих заказов не отражают в достаточной степени дат реальной потребности в этих материалах. На предприятиях же, управляемых системами класса MRPII, даты поставки являются максимально близкими к времени реальной потребности в поставляемых материалах. Поэтому крайне важно заранее поставить систему в известность о возможных проблемах с заказами. В этом случае система должна сгенерировать новый план работы производственных мощностей в соответствии с новым планом заказов. В ряде случаев, когда задержка заказов далеко не является исключением, в MRPII-системе задаётся объем минимального поддержания запасов "ненадежны х" матери алов на складе (safety stock). В настоящее время системы MRPII класса прочно входят в жизнь крупных и средних производственных организаций. Основной и эффективной чертой этих систем является возможность планировать потребности предприятия на короткие промежутки времени (недели и даже дни) и осуществлять обратную связь (например, автоматически изменять ранее построенные планы производства при сбоях поставок или поломке оборудования), внося в систему данные о проблемах в реальном времени. Алгоритм работы MRPII-системы нацелен на внутреннее моделирование всей области деятельности предприятия. Его основная цель - учитывать и с помощью компьютера анализировать все внутрекоммерческие и внутрепроизводственные события: все те, что происходят в данный момент и все те, что запланированы на будущее. Как только в производстве допущен брак, как только изменена программа производства, как только в производстве утверждены новые технологические требования, MRPII-система мгновенно реагирует на произошедшее, указывает на проблемы, которые могут быть результатом этого и определяет, какие изменения надо внести в производственный план, чтобы избежать этих проблем или свести их к минимуму. Разумеется, далеко не всегда реально полностью устранить последствия того или иного сбоя в производственном процессе, однако MRPII-система информирует о них за максимально длительный промежуток времени, до момента их возникновения. Таким образом, предвидя возможные проблемы заранее, и создавая руководству предприятия условия для предварительного их анализа, MRPII-система является надежным средством прогнозирования и оценки последствий внесения тех или иных изменений в производственный цикл. Любая MRPII-система обладает определенным инструментарием для проведения планирования. Нижеперечисленные системные методологии являются фундаментальными рычагами управления любой MRPII-системы: 1. Методология расчёта и пересчета MRP и CRP планов. 2. Принцип хранения данных о внутрипроизводственных и внутрекоммерческих событиях, которые необходимы для планирования. 3. Методология описания рабочих и нерабочих дней для планирования ресурсов. 4. Установление горизонта планирования (planning horizon) Эти методологии и принципы не являются универсальными и определяются исходя из постановки конкретной задачи, применительно к конкретному коммерческому предприятию. Эволюция стандартов планирования. От MRPII к ERP и CSRP. Стандарты корпоративного планирования, как и любые стандарты, со временем проходят через процесс эволюции. С годами в мире меняются принципы управления бизнесом и, соответственно, изменяются подходы к корпоративному планированию. В последнее десятилетие гиганты мировой индустрии распространили по всему миру сеть своих удаленных производственных и непроизводственных объектов управления, значительно усложнилась организационная структура самих крупных компаний и холдингов. Это в свою очередь повлекло за собой увеличение управленческих издержек и затрат на поддержание сложных и запутанных логистических структур поставок продукции. В конце концов возникла необходимость искать методики, позволяющие оптимизировать решение и этих задач. В середине 90-х был введен в обращение термин ERP-системы. ERP-методология до настоящего времени должным образом не систематизирована, и представляет собой надстройку над MRPII, нацеленную на оптимизацию работы с удаленными объектами управления. В настоящее время, под широко используемым термином "ERP-система", как правило подразумевается MRPII-система, с расширенными возможностями работы с сетью филиалов и зависимых компаний, расположенных по всему свету. Для оптимизации управления логистическими цепочками была создана концепция SCM (Supply Chain Management), которую поддерживает большинство систем класса MRPII. SCM, положенная как компонент общей бизнес стратегии компании, позволяет существенно снизить транспортные и операционные расходы путем оптимального структурирования логистических схем поставок. Одной из последних тенденций в бизнес-планировании, стало обращение усиленного внимания на качество обслуживания конечных потребителей продукции. Для того чтобы процветать, производители должны разрабатывать новые технологии и бизнес-процессы, которые позволяли бы им удовлетворять индивидуальные покупательские нужды и ожидания, отвечать на эти нужды товарами и услугами, которые представляют уникальную ценность для каждого покупателя. Производители должны совершить частичное изменение в стратегии и интегрировать покупателя в центр процесса планирования деятельности организации. Интеграция покупателя с ключевыми бизнес-процессами организации изменяет ее стратегию и реализацию этой стратегии, требует новую модель управления деятельностью: планирование ресурсов, синхронизированное с покупателем. Так зародилась концепция CSRP (Customer Synchronized Resource Planning). Используя принцип CSRP, дистрибьютер продукции способен записать специфические требования к продукту, зафиксировать цену и автоматически послать эту информацию в головную организацию, где информация о требованиях к продукту динамически превращается в детальные инструкции по производству и планированию. Создается список материалов и комплектующих для производства, автоматически определяются производственные маршруты, материалы планируются и заказываются и, наконец, создается рабочий заказ. Критичная для покупателя информация динамически интегрируется в основную деятельность предприятия. После этого информация о критичных предпочтениях покупателя сохраняется в центральной базе данных о потребителях, которую могут использовать подразделения обслуживания покупателей, технического обслуживания, исследований, планирования производства и другие. Таким образом, деятельность предприятия синхронизируется с потребностями покупателей. Заключение Эволюция стандартов планирования и управления бизнесом ни на минуту не отстаёт от темпов развития самого бизнеса, а также увеличения возможностей компьютерных систем. В последние годы, в России ощущается огромный интерес к корпоративным системам автоматизации бизнеса, однако, столь же ощутимо отсутствие информации по основным принципам их реализации. Специализированные сайты Интернет и бумажные издания фактически завалены материалами по корпоративным системам, однако, эти материалы носят характер "что такие системы могут дать", а не "то как они работают". Вследствие этого, конкретные потенциальные заказчики, желающие автоматизировать своё производство или свой бизнес, не знают элементарных принципов работы информационных систем, не знают, что кроется под широко распространенной аббревиатурой ERP, кроме того, как это что-то "крутое", дорогое, позволяющее решить все проблемы на свете. Это представление, в свою очередь, часто ведет к "мертворожденным" проектам, не реализуемым из-за отсутствия у руководителей эффективных критериев выбора класса системы, ее функциональных возможностей, методик внедрения и т.д. Автор надеется, что данное краткое описание принципов работы систем класса MRPII позволит хоть в какой-то мере устранить этот информационный вакуум. Описание базовых принципов MRPII Введение Новая экономическая ситуация ставит перед предприятиями ряд задач, которые ранее ими не рассматривались. Среди наиболее важных задач, стоящих перед промышленными предприятиями в современных условиях, можно выделить: · повышение конкурентной борьбы, · требование выпускать продукцию в соответствии с текущими заказами покупателей, а не с долгосрочными перспективными планами, · необходимость оперативного принятия решений в сложной экономической ситуации, · укрепление связей между поставщиками, производителями и покупателями. В конкурентной борьбе побеждает только тот, кто быстрее других реагирует на изменения в бизнесе и принимает более верные решения. Именно информационные технологии помогают руководителям промышленных предприятий в решении этих сложных задач. Страны рыночной экономики имеют большой опыт создания и развития информационных технологий для промышленных предприятий. Одним из наиболее распространенных методов управления производством и дистрибуции в мире является стандарт MRP II (Manufacturing Resourse Planning), разработанный в США и поддерживаемый американским обществом по контролю за производством и запасами - American Production and Inventory Control Society (APICS). APICS регулярно издает документ "MRP II Standart System", в котором описываются основные требования к информационным производственным системам. Последнее издание этой системы промышленных стандартов вышло в 1989 г. MRP II - это набор проверенных на практике разумных принципов, моделей и процедур управления и контроля, служащих повышению показателей экономической деятельности предприятия. Идея MRP II опирается на несколько простых принципов, например, разделение спроса на зависимый и независимый. MRP II Standart System содержит описание 16 групп функций системы: 1. Sales and Operation Planning (Планирование продаж и производства). 2. Demand Management (Управление спросом). 3. Master Production Scheduling (Составление плана производства). 4. Material Requirement Planning (Планирование материальных потребностей). 5. Bill of Materials (Спецификации продуктов). 6. Inventory Transaction Subsystem (Управление складом). 7. Scheduled Receipts Subsystem (Плановые поставки). 8. Shop Flow Control (Управление на уровне производственного цеха). 9. Capacity Requirement Planning (Планирование производственных мощностей). 10. Input/output control (Контроль входа/выхода). 11. Purchasing (Материально техническое снабжение). 12. Distribution Resourse Planning (Планирование ресурсов распределения). 13. Tooling Planning and Control ( Планирование и контроль производственных операций). 14. Financial Planning (Управление финансами). 15. Simulation (Моделирование). 16. Performance Measurement (Оценка результатов деятельности). С накоплением опыта моделирования производственных и непроизводственных операций эти понятия постоянно уточняются, постепенно охватывая все больше функций. В своем развитии стандарт MRP II прошел несколько этапов развития: · 60-70 годы - планирование потребностей в материалах, на основании данных о запасах на складе и состава изделий, (Material Requierment Planning) · 70-80 годы - планирование потребностей в материалах по замкнутому циклу (Cloosed Loop Material Requirment Planning), включающее составление производственной программы и ее контроль на цеховом уровне, · конец 80-90-е - на основе данных, полученных от поставщиков и потребителей, ведение прогнозирования, планирования и контроля за производством, · 90-е - планирование потребностей в распределении и ресурсах на уровне предприятия - Enterprise Resourse Planning и Distributed Requirements Planning. Задачей информационных систем класса MRP II является оптимальное формирование потока материалов (сырья), полуфабрикатов (в том числе находящихся в производстве) и готовых изделий. Система класса MRP II - имеет целью интеграцию всех основных процессов, реализуемых предприятием, таких как снабжение, запасы, производство, продажа и дистрибьюция, планирование, контроль за выполнением плана, затраты, финансы, основные средства и т.д. Стандарт MRP II делит сферы отдельных функций (процедур) на два уровня: необходимый и опциональный. Для того, чтобы программное обеспечение было отнесено к классу MRP II, оно должно выполнять определенный объем необходимых (основных) функций (процедур). Некоторые поставщики ПО приняли различный диапазон реализаций опциональной части процедур этого стандарта. Результаты использования интегрированных систем стандарта MRP II: · получение оперативной информации о текущих результатах деятельности предприятия как в целом, так и с полной детализацией по отдельным заказам, видам ресурсов, выполнению планов; · долгосрочное, оперативное и детальное планирование деятельности предприятия с возможностью корректировки плановых данных на основе оперативной информации; · решение задач оптимизации производственных и материальных потоков; · реальное сокращение материальных ресурсов на складах; · планирование и контроль за всем циклом производства с возможностью влияния на него в целях достижения оптимальной эффективности в использовании производственных мощностей, всех видов ресурсов и удовлетворения потребностей заказчиков; · автоматизация работ договорного отдела с полным контролем за платежами, отгрузкой продукции и сроками выполнения договорных обязательств; · финансовое отражение деятельности предприятия в целом; · значительное сокращение непроизводственных затрат; · защита инвестиций, произведенных в информационные технологии; · возможность поэтапного внедрения системы, с учетом инвестиционной политики конкретного предприятия. В основу MRP II положена иерархия планов. Планы нижних уровней зависят от планов более высоких уровней, т.е. план высшего уровня предоставляет входные данные, намечаемые показатели и/или какие-то ограничительные рамки для планов низшего уровня. Кроме того, эти планы связаны между собой таким образом, что результаты планов нижнего уровня оказывают обратное воздействие на планы высшего уровня.

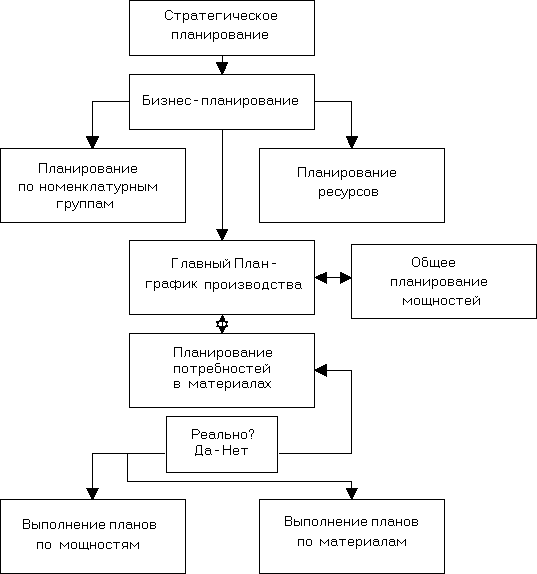

Если результаты плана нереалистичны, то этот план или планы высшего уровня должны быть пересмотрены. Таким образом можно проводить координацию спроса и предложения ресурсов на определенном уровне планирования и ресурсов на высших уровнях планирования. СТРАТЕГИЧЕСКОЕ ПЛАНИРОВАНИЕ Стратегическое планирование - это долгосрочное планирование. Оно обычно составляется на срок от одного до пяти лет. Оно основано на макроэкономических показателях, таких как тенденции развития экономики, изменение технологий, состояние рынка и конкуренции. Стратегическое планирование обычно распространяется на каждый год пятилетки и представляет собой плановые показатели (цели) высшего уровня. БИЗНЕС-ПЛАНИРОВАНИЕ Бизнес-план - это обычно план на год, который также составляется на ежегодной основе. Иногда он неоднократно пересматривается в течение года. Как правило он является результатом совещания управленческого состава, на котором сводятся планы продаж, инвестиций, развития основных средств и потребности в капитале и бюджетировании. Эта информация подается в денежном выражении. Бизнес-план определяет плановые показатели по объемам продаж и производства, а также другие планы низшего уровня. ПЛАНИРОВАНИЕ ОБЪЕМОВ ПРОДАЖ И ПРОИЗВОДСТВА Если бизнес-план предоставляет итоговые данные по объемам продаж помесячно (в денежном выражении), то план объемов продаж и производства разбивает эту информацию по 10-15 ассортиментным группам. В результате получают план производства, который ежемесячно пересматривается, принимая во внимание план предыдущего месяца, реальные результаты и данные бизнес-плана. План объемов продаж и производства обычно включает следующие элементы: Объем продаж Производство Запасы Незавершенный объем производства Отгрузка Из этих элементов Объем Продаж и Отгрузка - это прогнозы, т.к. это внешние данные, которые прямому контролю не поддаются. Объем производства планируется, это внутренний показатель, поддающийся прямому контролю. Планы по объемам запасов и незавершенным объемам производства контролируются косвенно, манипулируя данными прогнозов объема продаж, прогнозов объема отгрузки и/или плана объемов производства. Объемы запасов и незавершенки управляются по-разному, в зависимости от типов продукции, выпускаемой или продаваемой компанией. Плановый объем запасов - это важный фактор, особенно для тех компаний, которые производят продукцию на склад. Плановый объем незавершенки является важным фактором для тех компаний, которые производят продукцию на заказ. Фокусом планирования объема продаж и производства является план производства. Хотя он и называется планом производства, это в принципе не просто план выпуска продукции. Он требует наличия необходимого объема ресурсов по всей компании в целом. Если отдел маркетинга планирует скачок в продажах определенного ассортимента продуктов, инженеры должны обеспечить наличие необходимого объема оборудования; отдел МТС должен будет обеспечить дополнительные поставки материалов (наличие новых поставщиков); отдел кадров должен будет обеспечить наличие дополнительного объема трудовых ресурсов, а также организовать новые рабочие смены. Плюс ко всему необходимо будет обеспечить наличие необходимого объема капитала (для оплаты дополнительного объема ресурсов и запасов). ПЛАНИРОВАНИЕ РЕСУРСОВ План производства будет нереален, если не будет обеспеченно наличие необходимого объема ресурсов. Планирование ресурсов - это долгосрочное планирование, которое позволяет оценить необходимый (для выполнения плана производства) и наличный объем ключевых ресурсов, таких как люди, оборудование, здания и сооружения. Если возникнет потребность в наличии необходимого объема дополнительных ресурсов, то, возможно, потребуется пересмотреть бизнес-план. Планирование ресурсов затрагивает только ключевые ресурсы и составляется на срок действия плана по производству (обычно один год). Ресурс может считаться ключевым, если его стоимость достаточно велика, или если срок его поставки достаточно велик или если от него зависят другие ресурсы. Ресурсы могут быть как внешними (возможности поставщиков), так и внутренними (оборудование, складские площади, деньги). ГЛАВНЫЙ ПЛАН-ГРАФИК ПРОИЗВОДСТВА (ГПГП) Роль начальника отдела планирования - перевод производственного плана в специфичный план-график производства. Этот план - ГПГП - план производства, наложенный на шкалу времени. ГПГП показывает что будет производиться, когда и в каких объемах. Т.к. производственный план выражен в таких единицах как рубли, часы, тонны, то для того, чтобы получить ГПГП, необходимо произвести некоторые шаги по трансформации производственного плана. Плановые объемные показатели по ассортиментной группе необходимо перевести в плановые объемы и сроки по каждому продукту этой группы в раздельности. В зависимости от типа и объема выпускаемой продукции ГПГП можно разбить на недельные, дневные и даже сменные планы. Одна из основных целей ГПГП - это обеспечение буфера: ГПГП отличает прогнозы и потребности отдела сбыта от MRP (планирование потребностей в материалах). Философия такова: прогнозы и заказы на продажу (заказы клиентов) выражают спрос (или отгрузку), в то время как ГПГП отображает то, что реально будет произведено в соответствии с имеющимся спросом. В соответствии с ГПГП возможно производство продукции в период, когда спрос на нее невысок, и наоборот. Это может иметь место при производстве продукции, спрос на которую сезонен. СПРОС ГПГП Начальник отдела планирования должен принимать во внимание все источники независимого спроса. Независимый спрос - это спрос, который может быть прогнозом, обычно это спрос на готовую продукцию и запчасти. Он в корне отличается от зависимого спроса (спрос, который можно рассчитать, исходя из данных по составу изделия). Источники независимого спроса: производственный план, прогнозируемый объем отгрузки, заказы клиентов (при производстве или сборке под заказ), спрос на запчасти, межзаводской спрос и страховой запас. Основная проблема в составлении ГПГП - это определение того, планирование по каким изделиям/комплектующим должно вестись отделом планирования, а по каким должно вестись автоматически (системой MRP). Изделия, планируемые отделом планирования, - это те изделия, планирование которых должно вестись под контролем людей. Изделия, планируемые системой MRP, т.е. автоматически, не требуют такой степени контроля (они зависят от ГПГП). Определение того, как должно вестись планирование того или иного вида изделия зависит от типов изделий и технологических процессов. Обычно очень маленькое количество изделий должны контролироваться отделом планирования. ОБЩЕЕ ПЛАНИРОВАНИЕ МОЩНОСТЕЙ Как и планирование ресурсов, общее планирование мощностей является долгосрочным и ведется по ключевым ресурсам. Этот процесс использует данные ГПГП, а не данные производственного плана. Так, если ГПГП выражен в объемных и временных характеристиках, то общее планирование мощностей используется для создания более детализированного плана, который может быть очень полезен при оценке средних потребностей компании в целом, а также для оценки ГПГП. MRP ИЛИ ПЛАНИРОВАНИЕ ПОТРЕБНОСТЕЙ В МАТЕРИАЛАХ Исторически MRP (планирование потребностей материалов) предназначалось для контроля за запасами и их пополнения. В рамках MRP II (планирование ресурсов предприятия) его использование было расширено до планирования потребностей в мощностях , проведения приоритезации и до замыкания всей цепочки планирования. MRP отвечает на четыре основных вопроса: Что мы собираемся производить? Что нам для этого необходимо? Чем мы уже располагаем? Что нам необходимо дополучить? ГПГП отвечает на первый вопрос "Что мы собираемся произвести?". В целях достижения целей, поставленных ГПГП, ведется планирование всей производственной и дистрибуторской деятельности. Т.к. ГПГП - это график, то он также отвечает и на такие вопросы как "Сколько" и "Когда". Второй вопрос "Что нам для этого необходимо?" по сути спрашивает: "Какие изделия/комплектующие нам нужно произвести (или закупить), чтобы выполнить планы ГПГП?". Чтобы ответить на этот вопрос, нам нужно знать две вещи: ГПГП и правильные данные о составе изделия (структуре продукта, формуле продукта). ГПГП и данные о составе изделия позволяют системе определить Что, Сколько и Когда потребуется для того, чтобы произвести то, что нам нужно. Вопрос "Чем мы уже располагаем?" можно разделить на два вопроса: "Что у нас уже есть на руках?" и "Что мы ожидаем по заказам?". Наличный запас на складе - это ответ на первый вопрос, а плановый объем поступлений продукции с производства и от поставщиков - это ответ на второй вопрос. Все вместе эти данные не только дают информацию о наличном объеме запасов, но они также позволяют системе оценить ожидаемый объем запаса. Чтобы ответить на последний вопрос, нужно знать ответы на три предыдущих. Взяв то, что нужно произвести (брутто-потребности), отняв то, что уже есть (на складе и плановые поступления), мы узнаем то, что нам нужно дополучить (нетто-потребности). CRP ИЛИ ПЛАНИРОВАНИЕ ПОТРЕБНОСТЕЙ В МОЩНОСТЯХ Но наличие необходимого объема необходимых материалов ничего не значит без наличия достаточного свободного объема рабочего времени. CRP (или планирование потребностей в мощностях) - это планирование среднего уровня, которое использует данные запланированных MRP заказов и заказов на производство для определения необходимого объема рабочего времени (как по трудовым, так и по техническим ресурсам). Планирование ресурсов и общее планирование мощностей - это планирование высшего уровня, используемое для планирования таких ресурсов как физическое оборудование. CRP является более детализированным планированием. Загрузка рабочих мест рассчитывается на основе технологического маршрута изготовления продукта, который определяет, каким именно образом производится данный вид продукта. Технологический маршрут похож на инструкцию к применению - набор шагов (или техопераций), которые необходимо совершить для изготовления чего-то. Каждая техоперация совершается на каком-то рабочем месте, которое может состоять из одного или нескольких человек и/или оборудования. DRP ИЛИ ПЛАНИРОВАНИЕ ПОТРЕБНОСТЕЙ В РАСПРЕДЕЛЕНИИ Когда какие-то материалы передвигаются от поставщика к потребителю, они передвигаются по цепи поставок (или рыночному каналу). Если представить это графически, то цепь поставок представляет собой потоки спроса и предложения между поставщиками и какими-то подразделениями компании Заказчика, между этими подразделениями и клиентами или между различными подразделениями одной компании. DRP (планирование потребностей в распределении) координирует спрос, предложение и ресурсы между подразделениями одной или нескольких компаний.

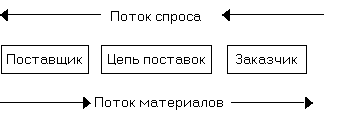

В цепи поставок могут быть два и более уровней производственных и/или дистрибуторских подразделений. Эти подразделения могут находиться в различной зависимости друг от друга; важным моментом является то, что одно подразделение может поставить продукцию другому подразделению. Например, компания производит товары на территории одного подразделения, а продает их с отдельного склада продаж.

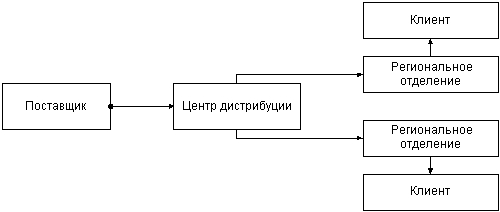

Другая компания может иметь центральный центр дистрибуции, который поставляет продукцию на склады региональных отделений.

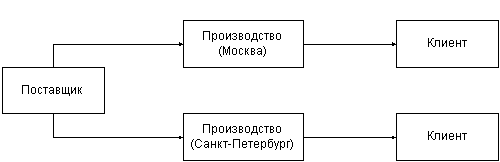

И третий пример: компания имеет производственные мощности в двух городах.
При планировании спроса и предложения материалов между подразделениями отвечают на три основных вопроса: Что нам нужно получить (с других подразделений)? Что мы собираемся поставить (другим подразделениям)? Что мы можем поставить? Хотя эти вопросы и похожи на вопросы, задаваемые MRP (планирование потребностей в материалах), однако существует одно принципиальное отличие. В MRP достаточно знать Какой и Когда ожидается спрос и предложение. Когда же существует несколько подразделений, между которыми постоянно передвигается продукция, тогда DRP необходимо знать плюс ко всему где (каким подразделением) возник спрос/предложение. Ответ на вопрос "Что нам нужно получить?" создает спрос на материалы, которые необходимо поставить с другого подразделения. DRP рассчитывает полностью все эти потребности (после запуска MRP). На вопрос "Что мы собираемся поставить?" ответ возникает при оценке всех источников спроса на продукт, включая заказы клиентов, прогноз отгрузок, потребности в запчастях, страховой запас и межзаводской спрос. Используя данные по межзаводским запросам и заказам на распределение, между подразделениями ведется контроль спроса и предложения. На основе данных о потребностях подразделения на материалы, поставляемые другим подразделением, DRP создает запросы между этими подразделениями. Ответ на последний вопрос "Что мы можем поставить" зависит от наличия материалов (предложение) и транспорта (ресурсов). Если спрос (потребности) превышает предложение, DRP можно использовать для закрепления материалов за несколькими подразделениями в указанной пропорции. Философия и основные понятия MRP В начале 60-х годов, в связи с ростом популярности вычислительных систем, возникла идея использовать их возможности для планирования деятельности предприятия, в том числе для планирования производственных процессов. Необходимость планирования обусловлена тем, что основная масса задержек в процессе производства связана с запаздыванием поступления отдельных комплектующих, в результате чего, как правило, параллельно с уменьшением эффективности производства на складах возникает избыток материалов, поступивших в срок или ранее намеченного срока. Кроме того, вследствие нарушения баланса поставок комплектующих возникают дополнительные осложнения с учетом и отслеживанием их состояния в процессе производства, т.е. фактически невозможно было определить, например, к какой партии принадлежит данный составляющий элемент в уже собранном готовом продукте. С целью предотвращения подобных проблем, была разработана методология планирования потребности в материалах MRP (Material Requirements Planning). Реализация системы, работающей по этой методологии, представляет собой компьютерную программу, позволяющую оптимально регулировать поставки комплектующих в производственный процесс, контролируя запасы на складе и саму технологию производства. Главной задачей MRP является обеспечивание гарантии наличия необходимого количества требуемых материалов-комплектующих в любой момент времени в рамках срока планирования наряду с возможным уменьшением постоянных запасов, а следовательно - разгрузкой склада. Прежде чем описывать саму структуру MRP, следует ввести краткий глоссарий основных ее понятий: Материалами будем называть все сырье и отдельные комплектующие, составляющие конечный продукт. В дальнейшем мы не будем делать различий между понятиями "материал" и "комплектующий". MRP-система, MRP-программа -- компьютерная программа работающая по алгоритму, регламентированному MRP методологией. Как и любая компьютерная программа, она обрабатывает файлы данных (входные элементы) и формирует на их основе файлы -результаты. Статус материала является основным указателем на текущее состояние материала. Каждый отдельный материал в каждый момент времени, имеет статус в рамках MRP-системы, который определяет, имеется ли данный материал в наличии на складе, зарезервирован ли он для других целей, присутствует ли в текущих заказах, или заказ на него только планируется. Таким образом, статус материала однозначно описывает степень готовности каждого материала быть пущенным в производственный процесс. Страховой запас материала необходим для поддержания процесса производства в случае возникновения непредвиденных и неустранимых задержек в его поставках. По сути, в идеальном случае, если механизм поставок полагать безупречным, MRP-методология не постулирует обязательное наличие страхового запаса, и его объемы устанавливаются различными для каждого конкретного случая, в зависимости от сложившейся ситуации с поступлением материалов. Подробней об этом будет рассказано ниже. Потребность в материале в компьютерной MRP-программе представляет собой определенную количественную единицу, отображающую возникшую в некоторый момент времени в течение периода планирования необходимость в заказе данного материала. Различают понятия полной потребности в материале, которая отображает то количество, которое требуется пустить в производство, и чистой потребности, при вычислении которой учитывается наличие всех страховых и зарезервированных запасов данного материала. Заказ в системе автоматически создается по возникновению отличной от нуля чистой потребности. Процесс планирования включает в себя функции автоматического создания проектов заказов на закупку и\или внутреннее производство необходимых материалов-комплектующих. Другими словами, система MRP оптимизирует время поставки комплектующих, тем самым уменьшая затраты на производство и повышая его эффективность. Основными преимуществами использования подобной системе в производстве являются: Гарантия наличия требуемых комплектующих и уменьшение временных задержек в их доставке, и, следовательно, увеличение выпуска готовых изделий без увеличения числа рабочих мест и нагрузок на производственное оборудование. Уменьшение производственного брака в процессе сборки готовой продукции, возникающего из-за использования неправильных комплектующих. Упорядочивание производства ввиду контроля статуса каждого материала, позволяющего однозначно отслеживать весь его конвейерный путь, начиная от создания заказа на данный материал, до его положения в уже собранном готовом изделии. Так же благодаря этому достигается полная достоверность и эффективность производственного учета. Все эти преимущества фактически вытекают из самой философии MRP, базирующейся на том принципе, что все материалы-комплектующие, составные части и блоки готового изделия должны поступать в производство одновременно, в запланированное время, чтобы обеспечить создание конечного продукта без дополнительных задержек. MRP-система ускоряет доставку тех материалов, которые в данный момент нужны в первую очередь и задерживает преждевременные поступления таким образом, что все комплектующие, представляющие собой полный список составляющих конечного продукта поступают в производство одновременно. Это необходимо во избежание той ситуации, когда задерживается поставка одного из материалов, и производство вынуждено приостановиться даже при наличии всех остальных комплектующих конечного продукта. Основная цель MRP-системы формировать, контролировать и при необходимости изменять даты необходимого поступления заказов таким образом, чтобы все материалы, необходимые для производства поступали одновременно. В следующем разделе будут детально рассмотрены входные элементы MRP-программы и результаты ее работы. Формирование входной информации для MRP-программы и результаты её работы На практике MRP-система представляет собой компьютерную программу, которая логически может быть представлена при помощи следующей диаграммы:

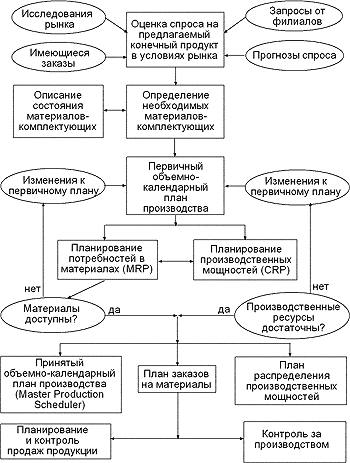

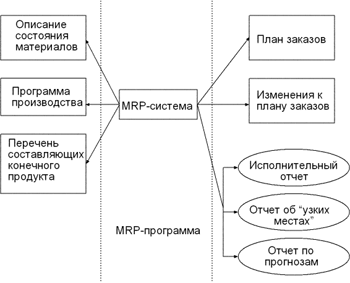

Диаграмма 1 Входные элементы и результаты работы MRP-программы На приведенной выше диаграмме отображены основные информационные элементы MRP-системы. Итак, опишем основные входные элементы MRP-системы: Описание состояния материалов (Inventory Status File) является основным входным элементом MRP-программы. В нем должна быть отражена максимально полная информация о всех материалах-комплектующих, необходимых для производства конечного продукта. В этом элементе должен быть указан статус каждого материала, определяющий, имеется ли он на руках, на складе, в текущих заказах или его заказ только планируется, а также описания, его запасов, расположения, цены, возможных задержек поставок, реквизитов поставщиков. Информация по всем вышеперечисленным позициям должна быть заложена отдельно по каждому материалу, участвующему в производственном процессе. Программа производства (Master Production Schedule) представляет собой оптимизированный график распределения времени для производства необходимой партии готовой продукции за планируемый период или диапазон периодов. Сначала создается пробная программа производства, впоследствии тестируемая на выполнимость дополнительно прогоном через CRP-систему (Capacity Requirements Planning), которая определяет достаточно ли производственных мощностей для ее осуществления. Если производственная программа признана выполнимой, то она автоматически формируется в основную и становится входным элементом MRP-системы. Это необходимо потому как рамки требований по производственным ресурсам являются прозрачными для MRP-системы, которая формирует на основе производственной программы график возникновения потребностей в материалах. Однако, в случае недоступности ряда материалов или невозможности выполнить план заказов, необходимый для поддержания реализуемой с точки зрения CPR производственной программы, MRP-система в свою очередь указывает о необходимости внести в нее корректировки. Перечень составляющих конечного продукта (Bills of Material File) -- это список материалов и их количество, требуемое для производства конечного продукта. Таким образом, каждый конечный продукт имеет свой перечень составляющих. Кроме того, здесь содержится описание структуры конечного продукта, т.е. он содержит в себе полную информацию по технологии его сборки. Чрезвычайно важно поддерживать точность всех записей в этом элементе и соответственно корректировать их всякий раз при внесении изменений в структуру и\или технологию производства конечного продукта. Напомним, что каждый из вышеуказанных входных элементов представляет собой компьютерный файл данных, использующийся MRP-программой. В настоящий момент MRP-системы реализованы на самых разнообразных аппаратных платформах и включены в качестве модулей в большинство финансово-экономических систем. Мы не будем останавливаться на техническом аспекте вопроса и перейдем к описанию логических шагов работы MRP-программы. Цикл ее работы состоит из следующих основных этапов: Прежде всего MRP-система, анализируя принятую программу производства, определяет оптимальный график производства на планируемый период. Далее, материалы, не включенные в производственную программу, но присутствующие в текущих заказах, включаются в планирование как отдельный пункт. На этом шаге, на основе утвержденной программы производства и заказов на комплектующие, не входящие в нее, для каждого отдельно взятого материала вычисляется полная потребность в соответствии с перечнем составляющих конечного продукта. Чистая потреб- ность = Полная потреб- ность - Инвента- ризовано на руках - Страховой запас - Зарезервировано для других целей Далее, на основе полной потребности, учитывая текущий статус материала, для каждого периода времени и для каждого материала вычисляется чистая потребность по указанной формуле. Если чистая потребность в материале больше нуля, то системой автоматически создается заказ на материал. И наконец, все заказы созданные ранее текущего периода планирования, рассматриваются, и в них, при необходимости, вносятся изменения, чтобы предотвратить преждевременные поставки и задержки поставок от поставщиков. Таким образом, в результате работы MRP-программы производится ряд изменений в имеющихся заказах и , при необходимости, создаются новые для обеспечения оптимальной динамики хода производственного процесса. Эти изменения автоматически модифицируют Описание Состояния Материалов, так как создание, отмена или модификация заказа, соответственно влияет на статус материала, к которому он относится. В результате работы MRP-программы создается план заказов на каждый отдельный материал на весь срок планирования, обеспечение выполнения которого необходимо для поддержки программы производства. Основными результатами MRP-системы являются: План Заказов (Planned Order Schedule) определяет, какое количество каждого материала должно быть заказано в каждый рассматриваемый период времени в течение срока планирования. План заказов является руководством для дальнейшей работы с поставщиками и, в частности, определяет производственную программу для внутреннего производства комплектующих при наличии такового. Изменения к плану заказов (Changes in planned orders) являются модификациями к ранее спланированным заказам. Ряд заказов могут быть отменены, изменены или задержаны, а также перенесены на другой период. Также, MRP-система формирует некоторые второстепенные результаты в виде отчетов, целью которых является обратить внимание на "узкие места" в течение планируемого периода, то есть те промежутки времени, когда требуется дополнительный контроль за текущими заказами, а также для того чтобы вовремя известить о возможных системных ошибках, возникших при работе программы. Итак, MRP-система формирует следующие дополнительные результаты-отчеты: Отчет об "узких местах" планирования (Exception report) предназначен для того, чтобы заблаговременно проинформировать пользователя о промежутках времени в течение срока планирования, которые требуют особого внимания, и в которые может возникнуть необходимость внешнего управленческого вмешательства. Типичными примерами ситуаций, которые должны быть отражены в этом отчете, могут быть непредвиденно запоздавшие заказы на комплектующие, избытки комплектующих на складах и т.п. Исполнительный отчет (Performance Report) является основным индикатором правильности работы MRP-системы и имеет целью оповещать пользователя о возникших критических ситуациях в процессе планирования, таких как, например, полное израсходование страховых запасов по отдельным комплектующим, а также о всех возникающих системных ошибках в процессе работы MRP-программы. Отчет о прогнозах (Planning Report) представляет собой информацию, используемую для составления прогнозов о возможном будущем | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
